특정 플랜트에서 생산하지 않지만
자재코드 원가추정을 위해 BOM/라우팅 등이 필요한 경우
특별조달유형 세팅을 통해 BOM/라우팅 세팅을 생략할 수 있다.
FROM 플랜트 ---------------------> TO 플랜트
- BOM/라우팅 존재 - 해당 자재코드 특별조달유형 세팅 후
원가추정시 FROM 플랜트의 가격이 들어감

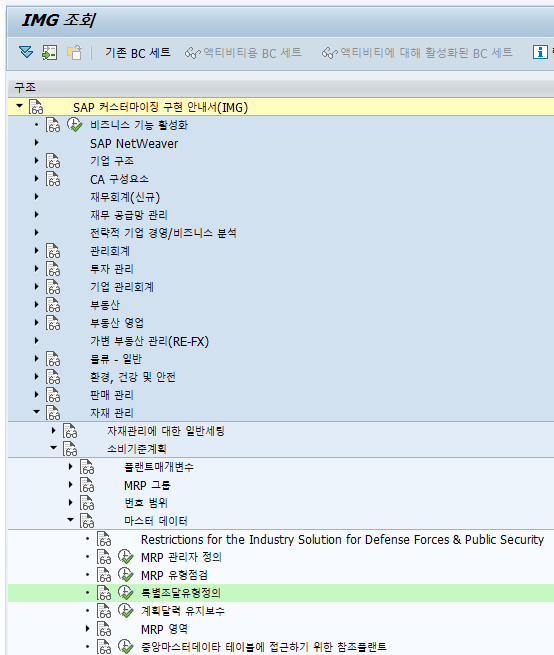

IMG 세팅 위치


CF. 조달유형과 특별조달유형 여러가지 케이스
1) 조달유형: E(내부생산), MRP 실행 시 계획오더→ 생산오더로 변환
2) 조달유형: F(외부조달), MRP 실행 시 계획오더→ 구매요청/구매오더로 변환
3) 조달유형: X(내부생산/외부조달 모두 조달 가능). 우선순위/쿼터 할당해 생산오더/구매오더 대응
4) 조달유형: F / 특별조달유형: 30 → 외주임가공. BOM 필요. 자재 보내고 구매오더 생성. GR시 자재소비.
특별조달유형: 20 → 위탁재고. 회계상은 업체재고. 재고관리가 필요한 경우 플랜트 입고.
특별조달유형: 40~49 → 타공장으로부터 조달.
EX) A공장 반제품(조달유형 E)--> B공장 반제품(조달유형 F, 특별조달유형 4X)수령 후 공정.
5) 조달유형: E / 특별조달유형: 50 → 팬텀 자재(가상 반제품). BOM 상으로만 존재하고 실제 생산공정흐름에는 사용X.
